国网宜城市供电公司:线路改造升级抢抓黄金窗口期 全力备战迎峰度夏

记者郑潘 通讯员梁梦报道:眼下正值迎峰度夏关键时期,国网宜城市供电公司抢抓电网建设黄金窗口期,全力推进乡村电网升级改造。6月12日,在鄢城街道南河村施工现场,10千伏腊树线腊703线路新建工程高效推进,将于近日竣工投运,为迎峰度夏用电高峰筑牢坚实防线。

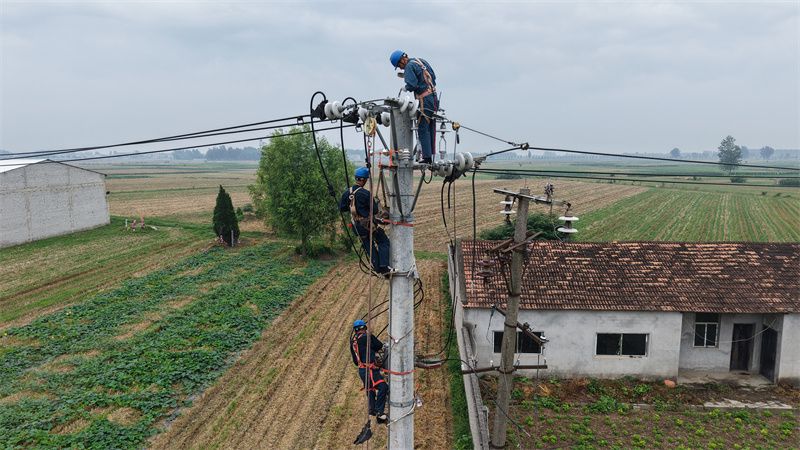

施工人员高空作业

近年来,南河村及周边木渠、谭垴、腊树等行政村居民用电需求持续增长,同时光彩工业园区负荷快速攀升,原有单馈线线路供电可靠性相对较低,给群众生活带来潜在风险。为回应群众关切,国网宜城市供电公司果断决策,实施该新建工程,共计新建电杆3600米、电缆580米。

工程自5月中旬启动以来,该公司克服施工点位分散、协调难度大等困难,严格按标准推进。6月12日当天,施工人员在121号至136号杆开展安装金具、放线、紧线及接入作业,并拆除原线路Z5开关。国网宜城市供电公司鄢城供电所主任助理张坤表示,当天施工调用了3辆应急电源车,保证电网升级改造中居民用电不断电,最大限度减少施工对群众生活的影响。

工程投运后,线路由单馈线升级为双联络线,有效分流原有负荷,显著提升供电可靠性。在检修或故障情况下,负荷可快速转移至联络线路,缩小停电范围,增强末端电压稳定性,提升抵御雷暴、高温等极端天气的能力。

本次工程惠及4个行政村的4277户居民及企业用户,其中居民约占80%,企业用户约占20%。项目历时1个月,抢在6月中旬迎峰度夏前顺利投运,不仅缓解区域供电压力,更为光彩工业园区发展提供坚实支撑,有力助推宜城经济社会高质量发展。
